2.3 Billing 帳戶設定與治理

Billing 帳戶是獨立於 Organization / Folder / Project 之外的另一個資源階層——這是最多人搞混的地方,很多人直覺以為 Billing 權限也是在 Organization IAM 那邊設定,結果找半天找不到,其實要去 Billing 帳戶自己的 IAM 頁籤設定。

Google 官方 Billing 導入檢查清單 建議:

提示

建立單一、集中的 Cloud Billing 帳戶掛在 Organization 底下就好,除非有法遵/會計分帳、幣別、或需要分開請款等具體理由,才需要拆成多個 Billing 帳戶。

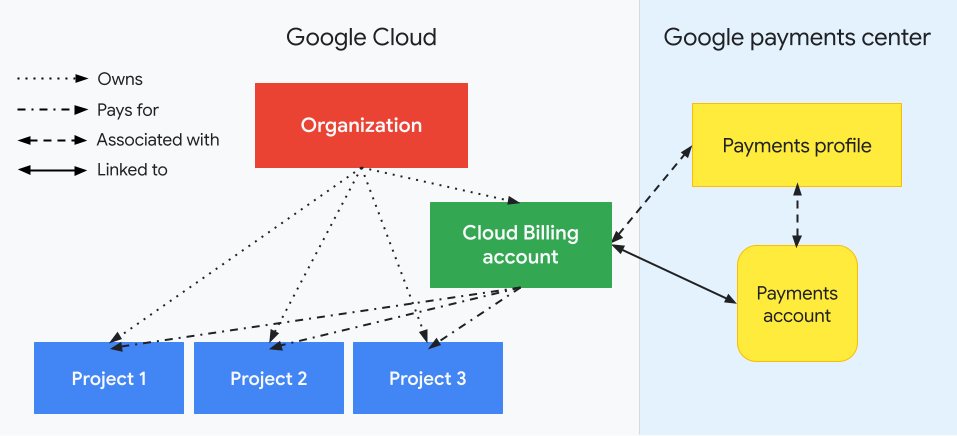

Billing 帳戶的 ownership 與 payment linkage 關係

角色分工​

角色可以做什麼給誰
Billing Account Administrator(roles/billing.admin)管理付款方式、啟用 Billing Export、設定預算告警、連結/解除連結專案、管理其他人在這個 Billing 帳戶上的角色gcp-billing-admins@,通常是真正對損益負責的財務/IT 主管
Billing Account User可以把專案連結到 Billing 帳戶,但不能解除連結需要自助建立專案的團隊,搭配 Project Creator 角色
Project Billing Manager(Project 層級角色)只能把自己有權限的專案,連去自己有 User 角色的 Billing 帳戶,對專案內資源沒有任何存取權想讓團隊自助掛帳,又不想給完整 Billing 帳戶權限時使用
資訊

Billing Account Administrator 的權限要綁在 Billing 帳戶本身(Terraform 資源是 google_billing_account_iam_member),不是 Organization——這兩個是獨立的資源階層,詳見 iam-bindings/ 子專案。

預算與告警​

在 Billing 帳戶的「Budgets & alerts」設定預算,可以用實際花費或預測花費當觸發條件,預設門檻是 50% / 90% / 100%。告警除了寄信給 Billing Admin,也可以接 Pub/Sub 做自動化(例如超過門檻就自動停用某個測試專案的 Billing,避免忘記關的資源燒一整個月的錢)。

危險

「Alerts only」的預算不會自動幫你把服務停掉或設用量上限,它只是寄信通知。這點很多人都會誤會,覺得設了預算等於有一個天花板,結果帳單照樣爆表,月底檢討會上才問「為什麼設了預算還是超支」。設預算只是讓你早一點發現問題,不是幫你踩剎車,真的要有用量上限,需要另外接 Pub/Sub 自動化去停用/降級資源。

Billing Export to BigQuery​

建議專案初期就開啟 Billing Export to BigQuery(至少開 Standard usage cost data,有明細分析需求再加開 Detailed usage cost data),因為 Export 只會從開啟的當下開始收資料,沒辦法回溯——很多團隊都是帳單已經出問題了才想到要開 Export,結果發現分析不了「過去」發生了什麼事,只能眼睜睜看著同樣的問題下個月再發生一次。

成本歸屬​

透過 Labels 標記 environment、cost-center、team 等 key-value,Labels 會被帶進 Billing Export,可以回答「這個月 Database 花了多少錢」這類問題。完整的標籤治理策略見 8.1 資源 Tagging / Labeling 策略。
